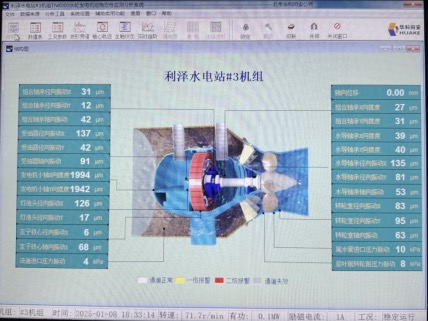

1月8日16:18分,重庆嘉陵江利泽航运枢纽工程3号机组首次开机一次性启动成功。随后进行机组动平衡试验、温升稳定试验、调速器空载扰动试验以及机械过速试验。各项数据、设备性能均满足规范和设计要求。 3号机组自安装以来,受设备到货滞后和设备质量问题的影响,工期有所滞后,在项目部不懈努力和参建各方的大力支持下,圆满完成安装任务,比业主要求提前10天完成机组开机,得到业主方高度评价。 下一步,项目部将严守安全红线,严抓工程质量,严控项目进度,做好春节期间各项维稳工作,确保3号机如期投产发电。
